2018-06-28 00:00:00 来源: 点击:1835 喜欢:0

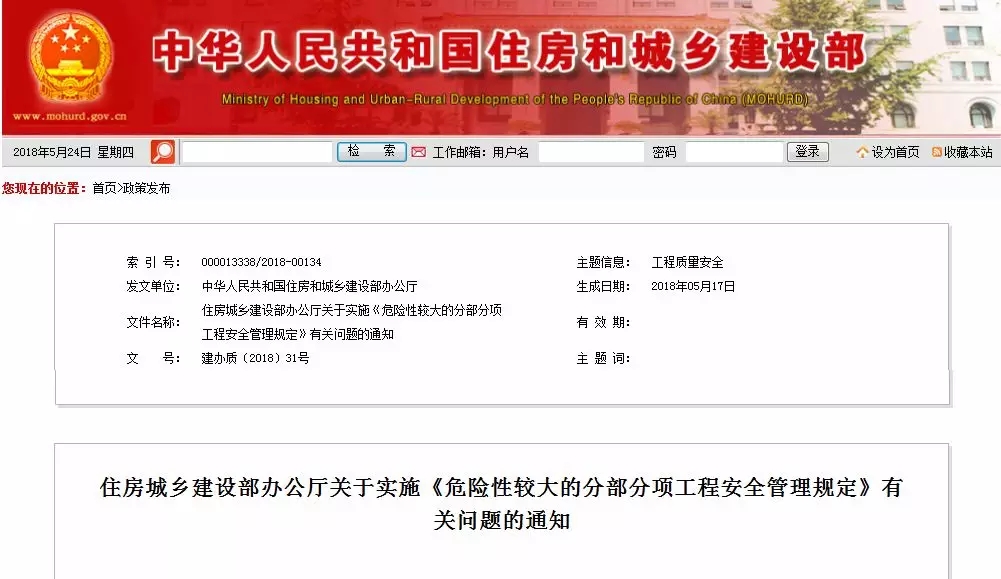

“建质[2009]87 号关于印发《危险性较大的分部分项工程安全管理办法》的通知”于2018年6月1日起废止,开始施行“住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质〔2018〕31号)”,小编特意整理了两个文件的区别之处,大家一起来学习:
项目 |
建质﹝2009﹞87号 |
建办质﹝2018﹞31号、住房城乡建设部令第37号 |
危大工程范围 |
基坑支护、降水工程 开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。 |
一、基坑工程 (一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。 (二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。 |
二、土方开挖工程 开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。 |
||
三、模板工程及支撑体系 (一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。 (二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。 (三)承重支撑体系:用于钢结构安装等满堂支撑体系。 |
二、模板工程及支撑体系 (一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。 (二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。 (三)承重支撑体系:用于钢结构安装等满堂支撑体系。 |
|
四、起重吊装及安装拆卸工程 (一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。 (二)采用起重机械进行安装的工程。 (三)起重机械设备自身的安装、拆卸。 |
三、起重吊装及起重机械安装拆卸工程 (一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。 (二)采用起重机械进行安装的工程。 (三)起重机械安装和拆卸工程。 |
|
五、脚手架工程 (一)搭设高度24m及以上的落地式钢管脚手架工程。 (二)附着式整体和分片提升脚手架工程。 (三)悬挑式脚手架工程。 (四)吊篮脚手架工程。 (五)自制卸料平台、移动操作平台工程。 (六)新型及异型脚手架工程。 |
四、脚手架工程 (一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。 (二)附着式升降脚手架工程。 (三)悬挑式脚手架工程。 (四)高处作业吊篮。 (五)卸料平台、操作平台工程。 (六)异型脚手架工程。 |
|
六、拆除、爆破工程 (一)建筑物、构筑物拆除工程。 (二)采用爆破拆除的工程。 |
五、拆除工程 可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。 |
|
七、其它 (一)建筑幕墙安装工程。 (二)钢结构、网架和索膜结构安装工程。 (三)人工挖扩孔桩工程。 (四)地下暗挖、顶管及水下作业工程。 (五)预应力工程。 (六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 |
六、暗挖工程 采用矿山法、盾构法、顶管法施工的隧道、洞室工程。 |
|
七、其它 (一)建筑幕墙安装工程。 (二)钢结构、网架和索膜结构安装工程。 (三)人工挖孔桩工程。 (四)水下作业工程。 (五)装配式建筑混凝土预制构件安装工程。 (六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。 |
||
超过一定规模的危大工程范围 |
一、深基坑工程 (一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。 (二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。 |
一、深基坑工程 开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。 |
二、模板工程及支撑体系 (一)工具式模板工程:包括滑模、爬模、飞模工程。 (二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。 (三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。 |
二、模板工程及支撑体系 (一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。 (二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。 (三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN及以上。 |
|
三、起重吊装及安装拆卸工程 (一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。 (二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。 |
三、起重吊装及起重机械安装拆卸工程 (一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。 (二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。 |
|
四、脚手架工程 (一)搭设高度50m及以上落地式钢管脚手架工程。 (二)提升高度150m及以上附着式整体和分片提升脚手架工程。 (三)架体高度20m及以上悬挑式脚手架工程。 |
四、脚手架工程 (一)搭设高度50m及以上的落地式钢管脚手架工程。 (二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。 (三)分段架体搭设高度20m及以上的悬挑式脚手架工程。 |
|
五、拆除、爆破工程 (一)采用爆破拆除的工程。 (二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。 (三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。 (四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。 |
五、拆除工程 (一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。 (二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。 |
|
六、其它 (一)施工高度50m及以上的建筑幕墙安装工程。 (二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。 (三)开挖深度超过16m的人工挖孔桩工程。 (四)地下暗挖工程、顶管工程、水下作业工程。 (五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 |
六、暗挖工程 采用矿山法、盾构法、顶管法施工的隧道、洞室工程。 |
|
七、其它 (一)施工高度50m及以上的建筑幕墙安装工程。 (二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。 (三)开挖深度16m及以上的人工挖孔桩工程。 (四)水下作业工程。 (五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。 (六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。 |
||
专项方案内容 |
第七条专项方案编制应当包括以下内容: (一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 (二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (三)施工计划:包括施工进度计划、材料与设备计划。 (四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 (五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 (六)劳动力计划:专职安全生产管理人员、特种作业人员等。 (七)计算书及相关图纸。
|
危大工程专项施工方案的主要内容应当包括: (一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件; (二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等; (三)施工计划:包括施工进度计划、材料与设备计划; (四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等; (五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等; (六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等; (七)验收要求:验收标准、验收程序、验收内容、验收人员等; (八)应急处置措施; (九)计算书及相关施工图纸。 |
专项方案 编制 |
第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 |
第十条施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。 实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制
|
专项方案 审批 |
第八条专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。 不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 |
第十一条专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。 危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
|
专家论证会参会人员 |
第九条超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。 下列人员应当参加专家论证会: (一)专家组成员; (二)建设单位项目负责人或技术负责人; (三)监理单位项目总监理工程师及相关人员; (四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员; (五)勘察、设计单位项目技术负责人及相关人员。 |
超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括: (一)专家; (二)建设单位项目负责人; (三)有关勘察、设计单位项目技术负责人及相关人员; (四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员; (五)监理单位项目总监理工程师及专业监理工程师。 |
专家条件 |
第二十一条专家库的专家应当具备以下基本条件: (一)诚实守信、作风正派、学术严谨; (二)从事专业工作15年以上或具有丰富的专业经验; (三)具有高级专业技术职称。 |
八、关于专家条件 设区的市级以上地方人民政府住房城乡建设主管部门建立的专家库专家应当具备以下基本条件: (一)诚实守信、作风正派、学术严谨; (二)从事相关专业工作15年以上或具有丰富的专业经验; (三)具有高级专业技术职称。 |
专家论证内容 |
第十一条专家论证的主要内容: (一)专项方案内容是否完整、可行; (二)专项方案计算书和验算依据是否符合有关标准规范; (三)安全施工的基本条件是否满足现场实际情况。 专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。该报告作为专项方案修改完善的指导意见。 |
四、关于专家论证内容 对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括: (一)专项施工方案内容是否完整、可行; (二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范; (三)专项施工方案是否满足现场实际情况,并能够确保施工安全。 |
专项施工方案修改 |
第十二条施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。 实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。 第十三条专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。 |
第十三条专家论证会后,应当形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。 专项施工方案经论证需修改后通过的,施工单位应当根据论证报告修改完善后,重新履行本规定第十一条的程序。 专项施工方案经论证不通过的,施工单位修改后应当按照本规定的要求重新组织专家论证。
|
危大工程 验收 |
第十七条对于按规定需要验收的危险性较大的分部分项工程,施工单位、监理单位应当组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。 |
第二十一条对于按照规定需要验收的危大工程,施工单位、监理单位应当组织相关人员进行验收。验收合格的,经施工单位项目技术负责人及总监理工程师签字确认后,方可进入下一道工序。 危大工程验收合格后,施工单位应当在施工现场明显位置设置验收标识牌,公示验收时间及责任人员。
|
