您好!欢迎来到河南圣坤工程管理有限公司!
移动端
扫一扫,手机浏览
微信公众号
关注官方微信
18637167066
您的位置:首页 > 新闻中心 > 公司新闻

4个经典案例告诉你,工程项目结算的“坑”有哪些!

2018-04-27 00:00:00   来源:    点击:1994   喜欢:0

工程项目建设结算时会遇到诸多问题,这里,以工程咨询单位视角,通过4个案例,将其中涉及的问题或违规行为展示给大家,期望给存在类似问题的同业以警示与借鉴。


案例一:招标程序不合规,施工合同、过程审核不到位,引起的竣工结算问题


      1、 案例背景
      某国有投资项目,在未获得立项批复和招标图纸的情况下,采用邀请招标的方式,要求投标人对该工程的工期、质量、让利幅度进行报价,最终确认中标人。然而,该项目在没有签订正式《工程施工承包合同》的情况下就开工建设,况且过程中的进度款支付也未经审计部门审核、累计付款比例已经超出初次批复的投资概算。目前工程已基本竣工、进入工程竣工结算阶段。由于上述原因,施工单位在施工过程中,对初步拟定的合同预算、窝工停工损失、零星用工等提出了大量不合理要求,导致工程不能正常进行竣工结算。


      2、 案例分析
      该工程招标程序不符合《招标投标法》的规定。具体如下:
      (1)《招标投标法》第九条  招标项目按照国家有关规定需要履行项目审批手续的,应当先履行审批手续,取得批准。
      (2)采用邀请招标方式程序不正确。 《招标投标法》第十一条  国务院发展计划部门确定的国家重点项目和省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,经国务院发展计划部门或者省、自治区、直辖市人民政府批准,可以进行邀请招标。
      (3)招标文件的内容不合规。《建设工程工程量清单计价规范》(GB 50500-2013)4.1.2 招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。《工程建设项目施工招标投标办法》规定项目进行招标的前提条件之一是具备招标所需的设计图纸及技术资料。本项目没有招标图纸,未编制工程量清单,其作法违规。在过程跟踪过程中,咨询人员一定要注意提醒建设单位编制工程量清单。在有满足招标所需的设计图纸及技术资料情况下及时编制工程量清单;在没有图纸的情况下(如EPC项目招标时无图纸,图纸要求由中标人绘制),可参考类似项目编制模拟工程量清单
      (4)招标人是否具备自行招标资格有待查证。《招标投标法》第十二条 第二款 招标人具有编制招标文件和组织评标能力的,可以自行办理招标事宜。上款所指的能力是指招标人具有与招标项目规模和复杂程度相适应的技术、经济等方面的专业人员。
       根据以上招标法的规定,该建设显然不符合招标法的有关规定。由于本项目在开工以后才聘请了中介咨询单位,咨询单位介入以后,多次以书面的形式督导建设单位及时签订《工程施工承包合同》、确定合同金额、付款和结算方式等,但建设单位与施工单位总是以特殊项目及赶工期等等为由,始终没有形成一致意见。正是由于该项目脱离了公开招标的竞争平台、丧失了合同应有条款的基本约束及应明确的义务与责任。最终导致了项目投资完全失控、也使建设单位完全处于被动局面


      3、 案例处理结果
      根据中介咨询单位的职能与权限及相应的服务范围,在该项目结算资料不完善、结算审核依据不充分及工程施工成本合同没有正式签订的情况下,中介咨询单位拒绝正常竣工结算审核。对于建设单位要求中介咨询单位参与签订本施工合同的相关事宜,中介咨询单位只能对合同条款的中合法性、合规性及公正性条款提出建议和意见,建设单位和施工单位对其是否采纳、接受,属于甲乙双方的合同载体范畴,中介咨询单位不予干涉、也没有强制性的权限。由于建设单位对中介咨询单位在接触该项目开始至今、提出的各项建议和意见没有及时采纳,由此导致该项目的投资超概、结算扯皮延误、违规违纪等一切后果均由建设单位及相应主管部门负责承担。


案例二:结算时施工单位提出计工日的单价参与取费


      1、 案例背景
      某项目施工总承包招标时,投标人在计日工的单价中填写的是180元/工日。结算时施工单位提出计工日的单价参与取费,取费后计日工单价为260.96元/工日。


      2、处理结果
      (1)首先查看施工合同中计日工的结算方法,依据合同约定执行
      (2)合同中没有约定的,查看投标工程量清单编制依据。如果采用《建设工程工程量清单计价规范》(2008)编制时,计日工费用只计取税金(计税后全费用综合单价为186.26元/工日)。如果采用《建设工程工程量清单计价规范》(2013)编制,计日工综合单价不包括规费和税金,即计日工费用可计取规费和税金(计取规费和税金后全费用综合单价为223.98元/工日)。



案例三:工程停工、赶工赔偿问题


      1、 案例背景
      某群体项目分四期工程施工。一期工程主体结构施工完成后,因二、三层部分房间具体使用功能未确定,建设单位将此部分作为甩项工程,要求施工单位在完成其他工作后停工一年。一年后施工图纸确定,施工单位按图纸完成甩项部分工程施工。一期工程结算时施工单位提出停工费用索赔,索赔内容包括现场管理人员工资、看护人员工资、脚手架租赁费、施工机械租赁费、施工单位管理费、利润、已完工程保护费等费用。二期工程因办理施工许可证过程中出现问题,后又遭遇721特大暴雨,真正开工日期比合同开工日期延后3个月。因二期工程为科研楼,入驻日期无法更改,建设单位向施工单位发出了赶工3个月的要求,力保的合同竣工日期完工。为此,施工单位报送了赶工措施方案,并提出了赶工费用索赔。索赔内容包括:增加模板、支撑体系的工、料费、脚手架措施费、冬季施工增加的措施费及机械费、劳动力降效及加班费、民工福利及取暖费、非正常流水施工的成品保护增加费用、管理人员加班费及各劳务队奖励费用等。


      2、 案例分析:
      审核一期工程施工单位提出的停工损失索赔时,建议审核思路如下:
      (1)分析停工产生的原因。依据国家法律相关规定,只有非承包人原因造成停工时,承包人才有权向发包人提出索赔。非承包人原因主要体现为:一、因为发包人单方终止施工合同而造成的工程停工;二、因发包人在施工过程中工程进度款不能正常支付而造成的工程停工;三、因发包人提出重大设计变更或设计资料不全面造成的停工;四、因战争、地震等不可抗力而造成的停工。属于一至三的情况承包人可以提出索赔。
      (2)查看施工合同相关条款的约定,有约定时按合同约定计算停工损失费用
      (3)合同中没有相关约定或约定不清时,发承包双方协商解决,解决方法可参考**省建筑工程标准定额《建设工程中途停工损失补偿办法》。发包人可以为承包人提供的索赔包括:一、停工期间的工地看护费用,工地看护费用=看护人员数量*看护人员月工资标准*停工月份;二、周转材料停止补偿;三、施工机械停止补偿等。详细计算方法参考:《建设工程中途停工损失补偿办法》。
      (4)发包人应及时向承包人提出停工令,施工单位在接到停工令后做好停工准备工作。承包人有责任和义务使停工损失降低到最小。
      (5)发包人发出停工令后,发包人应做好现场资料的收集整理工作,对停工的天数、现场看护人员数量、现场周转材料情况、机械停止情况等进行签订统计

      3、案例处理方法
      (1)在发包人提出赶工要求后,立即分析发包人提出赶工要求的原因,对赶工费用做出估算,向发包人提出赶工的效益与成本分析,比较赶工费用与赶工成本,提出合理化建议
      (2)当发包人明确需要赶工时,对赶工工期进行分析,避免出现发包人盲目赶工而违反法规的情况。工期是一个建设项目的最基本参数之一,工期对工程的质量和造价都决定性影响。北京市于2009年发布了《北京市建设工程工期定额》,同时在京建发〔2010〕255 号文件中对压缩有明确的说明。(压缩的工期天数不得超过定额工期的30%。超过30%,视为发包人任意压缩合理工期,依照 《建设工程质量管理条例》处理。发包人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。)
      (3)计算赶工费用。赶工费用计算方法有以下几种:
      1) 依据合同约定计取。
      2) 承包人报送赶工费用交发包人审核。
      3) 依据京建发〔2010〕255号规定计算。
      A:压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。但压缩工期增加费最多不超过工程造价2%。
      B:压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。但压缩工期增加费最多不超过工程造价3%。
      C:压缩定额工期超过10%时,压缩定额工期10%以内的天数按B条计算压缩工期增加费;10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。
      4) 比较三种计算结果,采用最低结果与施工单位谈判。


案例四:甲供设备是否应计入施工图预算中参与利润、税金的计取


      1、 案例背景
      某变配电工程主要施工内容包括:总配电室增加2台高压馈电柜(甲供设备);调整二次控制系统;更换电流互感器;敷设总配电室至分配电室高压电缆;分配电室内安装干式变压器2台(甲供设备)、高低压开关设备38台(甲供设备);配置安装直流屏1套(2台)。该工程采用01预算定额组价,报送结算金额见下表:

序号

专业名称

工程造价(元)

1

建筑工程

12161.98

2

总配电室工程

566195.18

3

变电所工程

6631262.61

4

小 计

7209619.77

5

扣甲供设备【设备费99%】

-4690620

6

合计

2518999.77



 2、案例分析
       A:01预算定额组价
      (1)此项目争议的焦点问题是甲供设备是否应计入施工图预算中参与利润、税金的计取。
      (2)招标时指定甲供材的范围,甲供材不进入投标总价,甲供材就只能计取1%的保管费。该工程结算金额中甲供设备费为4,638,000.00元,以该项费用为基数计取的利润、税金为49.74万元,此金额全部扣减。按甲供设备费总金额计取1%保管费即4.638万元。
      (3)招标时指定甲供材的范围,甲供材进入投标总价,按京造定(2009)7号文精神办,结算时退还甲供材的99%。其它不退。因为投标控制价中由于甲供材进入,影响了其它综合单价,所以此利润及税金是投标方应得的。施工单位提出甲供设备价格计入施工图预算取费后再扣减设备费99%的方法依据是京造定【2009】7号文。

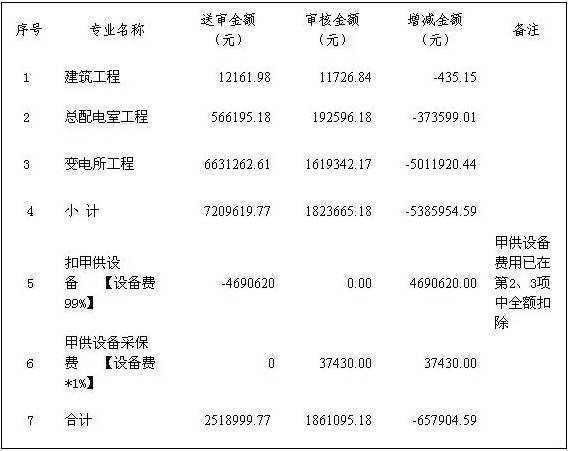

      (4)审核汇总表见下表:

       B:12预算定额组价
      (1)2012年《北京市建设工程计价依据-预算定额》中规定,对建设单位自行供应材料(设备)的服务包括:材料(设备)运至指定地点后的核验、点交、保管、协调等有偿服务内容。材料(设备)价格计算按照材料(设备)预算价格计入基价中。结算时,承包人按材料(设备)预算价格的99%返还建设单位。不再计取总承包服务费。
      (2)01预算定额与12预算定额取费基数和费率不一致,12预算定额中设备费只参与计取税金。

2001预算定额安装工程取费表

序号

费用代号

名称

计算基数

基数说明

费率(%)

A

定额直接费

ZJF+ZCF+SBF

直接费+主材费+设备费



A1

其中:人工费

RGF

人工费


B

现场管理费

B1+B2

1、临时设施费+2、现场经费



B1

1、临时设施费

A1

其中:人工费



B2

2、现场经费

A1

其中:人工费


三

C

直接费

A+B

定额直接费+现场经费


D

企业管理费

A1

其中:人工费


E

利润

C+D

直接费+人工费

7

F

规费

RGF

人工费

24.09

G

税金

C+D+E+F

直接费+企业管理费+利润+规费

3.48

H

工程造价

C+D+E+F+G

直接费+企业管理费+利润+规费+税金


2012预算定额安装工程取费表

序号

费用代号

名称

计算基数

基数说明

费率(%)

1

A

分部分项工程费

ZJF+ZCF+SBF

直接费+主材费+设备费


1.1

A1

其中:人工费

RGF

人工费


2

B

措施项目费

CSXMHJ

措施项目合计


2.1

B1

其中:人工费

ZZCS_RGF+JSCS_RGF-AQWMSG_RGF

组织措施人工费+技术措施项目人工费-安全文明施工人工费


2.2

B2

其中:安全文明施工费

AQWMSGF

安全文明施工费


3

C

其他项目费

QTXMHJ

其他项目合计


3.1

C1

其中:总承包服务费

总承包服务费

总承包服务费


3.2

C2

其中:计日工

计日工

计日工


3.2.1

C21

其中:计日工人工费

JRGRGF

计日工人工费


4

D

企业管理费

A1+B1+AQWMSG_RGF

其中:人工费+其中:人工费+安全文明施工人工费


5

E

利润

A1+B1+AQWMSG_RGF+D

其中:人工费+其中:人工费+安全文明施工人工费+企业管理费

24

6

F

规费

F1+F2

社会保障费+住房公积金费


6.1

F1

社会保险费

A1+B1+C21

其中:人工费+其中:人工费+其中:计日工人工费

14.23

6.2

F2

住房公积金

A1+B1+C21

其中:人工费+其中:人工费+其中:计日工人工费

5.29

7

G

税金

A+B+C1+C2+D+E+F

分部分项工程费+措施项目费+其中:总承包服务费+其中:计日工+企业管理费+利润+规费

3.48

8


工程造价

A+B+C1+C2+D+E+F+G

分部分项工程费+措施项目费+其中:总承包服务费+其中:计日工+企业管理费+利润+规费+税金


       上述案例是咨询机构在咨询服务过程中经常会遇到的问题,主要体现在:

1、招标过程不符合招标投标法规定;

2、招标文件中的合同文本主要条款与实际合同(或黑白合同)主要条款不一致;

3、合同条款存在漏洞;

4、评标过程中未清标(大多数项目评标时间短,评标专家未充分理解招标文件要求和评标办法就开始评标,且评标专家往往侧重于对施工组织设计的评审、而忽视投标工程量清单与招标工程量清单之间的对应关系)导致部分不完全响应招标文件要求的投标人中标;

5、合同履行过程中对变更洽商管理不严谨;

6、管理过程中对专业暂估、材料设备暂估价以及变更洽商中新出现的主材设备不履行认价程序、结算时不扣暂列金额、不调整暂估价等。


       有些问题在结算审核阶段去解决时会遇到各种障碍。如甲乙双方已签章的合同已修改,材料设备价格因时效性、单一来源性等问题不能准确认价,有些设备材料按规定因履行招标程序了需要后补招投标资料等。

       针对这些风险建议

       建设单位建立健全建设工程管理制度,项目管理人员加强工程造价相关知识的学习,委托招标代理公司组织招标工作,评标过程中给予评标委员会充分的评标时间、委托中介机构进行全过程跟踪咨询服务等,从管理制度和管理方法上规避、转移上述风险。作为中介机构从业人员,则应熟练掌握基本建设程序、与工程造价相关法律法规、熟悉招投标程序、熟练掌握工程量清单计价规范与配套定额以及不同版本之间的差异、合同管理、风险管理等基本知识,保证在审计咨询服务过程中能够及时发现问题、解决问题,降低审计工作风险。

上一篇:财务管理如何为建筑企业带来利润:七种常见的内部承包财务问题
下一篇:17%与11%税率将全面取消,建筑企业如何应对?5月1日前必须要完成哪些工作?

联系我们

地址:
郑州市商都路福禄街与中兴南路交叉口河南商会大厦1204
刘经理:18637167066
刘经理:13513842521

移动端

微信公众账号

在线咨询

网络分布: 总站
Copyright©2017 All rights reserved 河南圣坤工程管理有限公司 网站地图 网站策划-易科互联 豫ICP备17026035号-1
My title page contents
